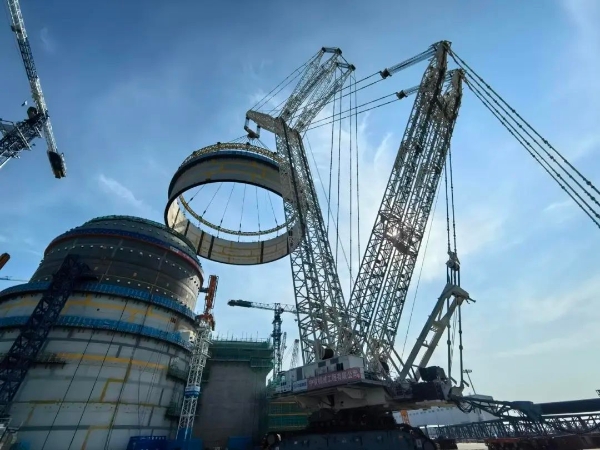

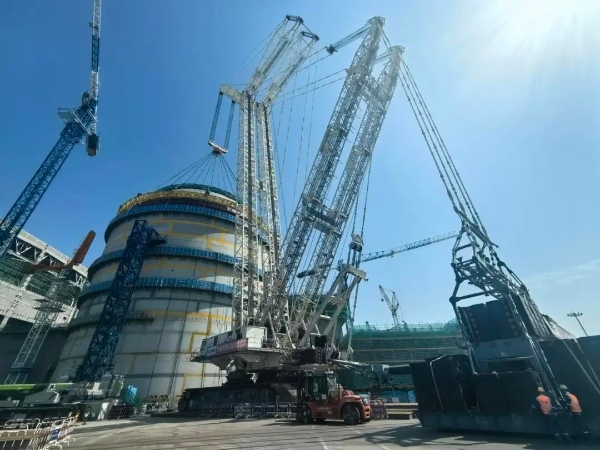

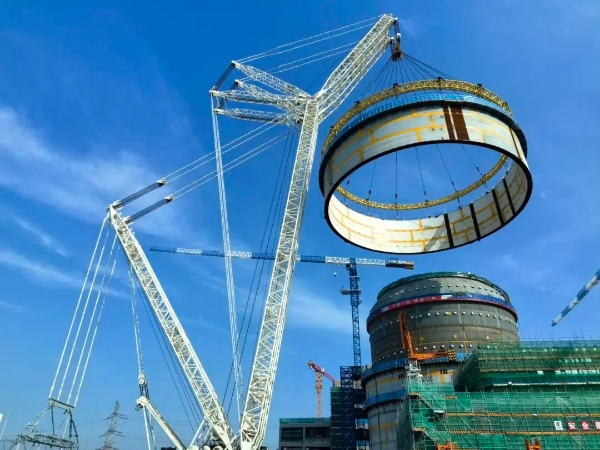

9月27日7時17分,伴隨著清晨的朝陽,中核機械工程圓滿完成海陽核電二期3號核島屏蔽墻廠房SC結構10~12層(以下簡稱SC結構10~12層)吊裝工作,整個過程共歷時3時42分,吊裝過程安全有序、平穩可控。
SC結構10-12層為整圈結構,共27個子模塊,每個子模塊均有就位基準線,吊裝總重達到780余噸。在吊裝過程中必須確保就位基準線與就位位置“嚴絲合縫”,且吊裝空間較小、環境復雜,稍有不當就會發生刮蹭,大大增加了吊裝難度。
面對吊裝就位過程中空間較小、環境復雜、就位難等難點,項目團隊充分發揮了黨員突擊隊的先鋒模范作用,落實“整體·協同”工作要求,與現場參建各單位緊密合作,共同解決技術難題,緊抓“安全、質量、進度、管理”不放松,吊裝前進行詳細的安全技術交底,認真檢查各項準備工作,確保整個吊裝過程安全有序。
中核機械工程將深入貫徹落實黨的二十屆三中全會精神,持續發揚“強核報國 創新奉獻”新時代核工業時代精神,大力推行“六大控制七個零”項目精細化管理標桿模式,在吊裝工作中始終踐行“安全至上 絕無一失”的安全理念,確保每一個吊裝節點的順利完成,創造大件吊裝的“無限可能”,以優異業績迎接新中國成立75周年!
